Dětská skupina za 21 pracovních dnů: zkušenost s dřevostavbou v praxi

V obci Klokočí dlouhodobě chyběla mateřská škola, a právě proto jsme hledali cestu, jak zajistit péči o nejmenší děti přímo na místě. V souvislosti s rozvojem obce a přípravou nových developerských projektů v okolí jsme se proto rozhodli vybudovat dětskou skupinu s kapacitou 13 dětí. Její realizace zároveň ukazuje, jak efektivně lze dnes stavět.

Projekt byl podpořen dotací z Národního plánu obnovy, která však přinesla i zásadní omezení v podobě velmi krátkých termínů na dokončení. Právě čas se stal klíčovým faktorem při rozhodování o technologii výstavby. Volba padla na dřevostavbu – především kvůli rychlosti realizace. Už v průběhu příprav i samotné stavby se ale ukázalo, že její výhody jsou mnohem širší.

Stavba byla zahájena 1.10. 2025 výkopem základů. Následovala realizace základové desky a poté přišla na řadu samotná montáž dřevostavby. Právě tato fáze byla z pohledu rychlosti zcela zásadní – od dokončení základové desky trvala kompletní realizace pouhých 21 pracovních dnů.

Velkou výhodou byla přesnost a připravenost jednotlivých konstrukčních prvků. Ty vznikají jako prefabrikáty ve výrobních halách, kde se využívá robotizace. Díky tomu je zajištěna vysoká přesnost i rychlost výroby, která se následně promítá do hladkého průběhu samotné montáže na místě. Díky prefabrikaci probíhala stavba plynule, bez zbytečných prostojů a s minimální závislostí na počasí. Stavba tak postupovala prakticky „před očima“ a každý den byl vidět výrazný posun.

Postupně jsme navíc ocenili i další benefity dřevostavby – velmi dobré tepelně-izolační vlastnosti, rychlé vysychání konstrukce bez technologických přestávek nebo příjemné vnitřní prostředí. Neméně důležitý je také ekologický aspekt, který je u tohoto typu staveb přirozenou součástí.

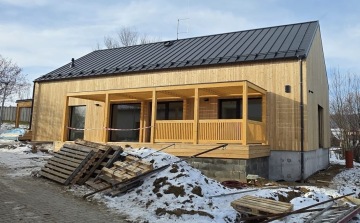

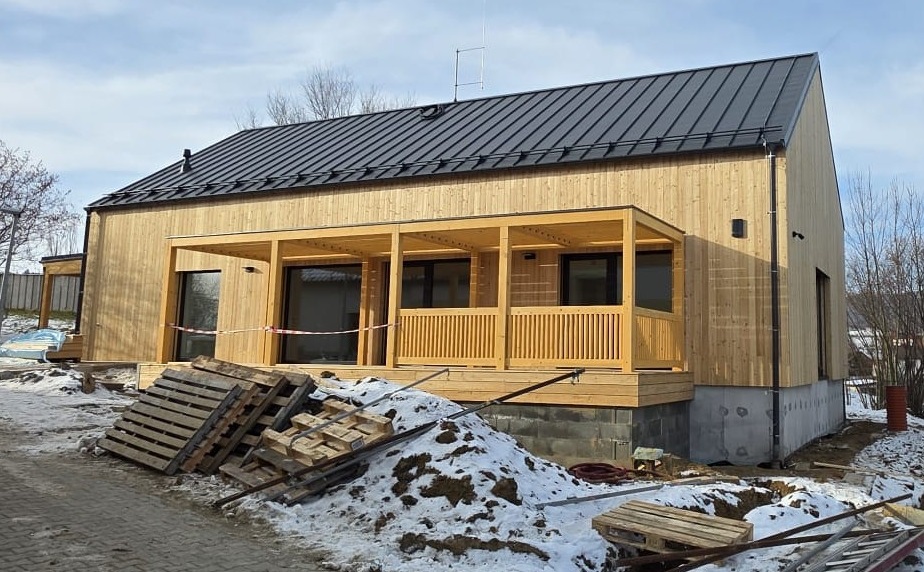

Celý objekt byl dokončen 18. 2. 2026, tedy necelé čtyři měsíce od zahájení prací. V kontextu veřejných staveb jde o mimořádně krátkou dobu, která by při využití klasických technologií byla jen obtížně dosažitelná.

Průběh stavby si v rámci svých výjezdů do regionů přijel prohlédnout také předseda hnutí STAN Vít Rakušan. Zajímal se především o praktické zkušenosti s rychlou výstavbou a fungováním projektu v podmínkách menší obce.

Nyní nás čeká dokončení vnitřního vybavení, úprava okolí a výstvavba přilehlého dětského hřiště, aby celý areál mohl co nejdříve začít plnohodnotně sloužit dětem i rodičům.

Zkušenost s tímto projektem potvrzuje, že dřevostavby mohou být plnohodnotným a v mnoha ohledech velmi efektivním řešením i pro veřejné budovy. Tam, kde hraje roli čas, kvalita i udržitelnost, dávají jednoznačně smysl.
